Cấp phép hoạt động PCCC là bước pháp lý bắt buộc trước khi bất kỳ công trình nào được đưa vào sử dụng. Tuy nhiên, một thực tế đáng quan ngại hiện nay là nhiều doanh nghiệp đang rơi vào tình cảnh “tiến thoái lưỡng nan”: dự án đã xong nhưng không thể hoạt động do không đáp ứng đủ tiêu chuẩn an toàn, dẫn đến nguy cơ bị đình chỉ hoặc xử phạt tài chính nghiêm trọng. Do đó, các đơn vị cần thực hiện nghiêm túc lộ trình, đảm bảo mọi chi tiết thi công đều khớp với thiết kế đã phê duyệt, từ đó kiến tạo một nền tảng vận hành an tâm và bền vững.
Những nguyên nhân khiến doanh nghiệp trượt cấp phép hoạt động PCCC ngay từ lần đầu
Hiểu sai yêu cầu cấp phép
Quy định pháp luật yêu cầu phải thực hiện đầy đủ quy trình: thẩm duyệt PCCC trước khi thi công và nghiệm thu PCCC sau khi hoàn thiện. Theo Điều 15 và Điều 17 của Nghị định 136/2020/NĐ-CP, bỏ qua bước thẩm duyệt sẽ khiến hồ sơ không đủ điều kiện xét duyệt, đồng nghĩa với không thể được cấp phép hoạt động PCCC.
Hồ sơ không khớp hiện trạng

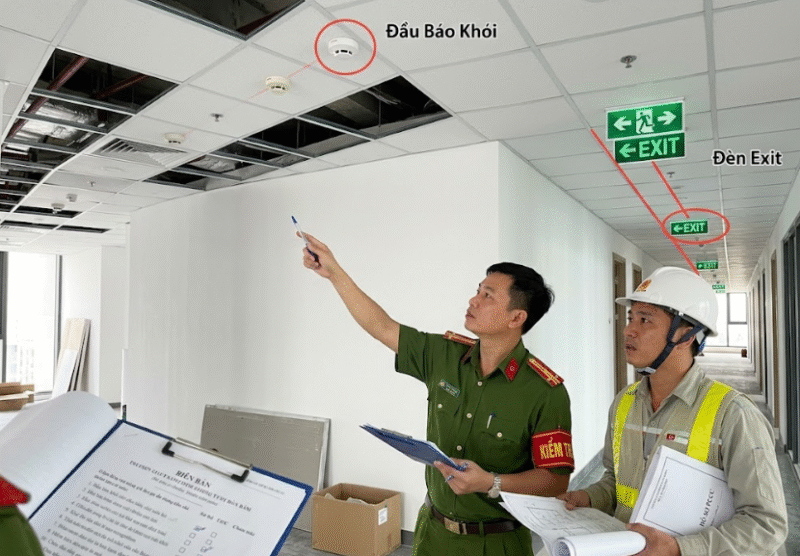

Một lỗi phổ biến là hồ sơ PCCC không phản ánh đúng hiện trạng công trình. Ví dụ, thiết kế quy định mật độ bố trí đầu báo khói theo tiêu chuẩn TCVN 3890:2023 là tối đa 50m²/đầu báo, nhưng thi công không đáp ứng đủ số lượng này. Ngoài ra, đèn exit thường bị lắp vượt khoảng cách quy định, trong khi thực tế cần đảm bảo khoảng cách nhận diện không vượt quá 15m trong điều kiện hành lang tiêu chuẩn.
Những sai lệch này sẽ bị phát hiện ngay trong quá trình nghiệm thu PCCC và là lý do trực tiếp khiến doanh nghiệp không đạt cấp phép hoạt động PCCC.

Thi công sai thiết kế đã thẩm duyệt
Sau khi hoàn thành thẩm duyệt PCCC, mọi hạng mục thi công bắt buộc phải tuân thủ đúng hồ sơ đã được phê duyệt. Tuy nhiên, nhiều doanh nghiệp thay đổi vật tư hoặc cắt giảm thiết bị, dẫn đến hệ thống không đạt tiêu chuẩn kỹ thuật.
Ví dụ, theo QCVN 06:2022/BXD, áp lực nước tại họng chữa cháy trong nhà phải đạt tối thiểu 2,5 bar tại điểm xa nhất. Nhưng nếu thi công không đúng thiết kế, áp lực này sẽ không đạt yêu cầu. Khi đó, công trình sẽ không được nghiệm thu PCCC và không thể hoàn tất cấp phép hoạt động PCCC.
Tiêu chuẩn mới nhất để được cấp phép hoạt động PCCC theo từng giai đoạn
Điều kiện pháp lý công trình
Yêu cầu tiên quyết để được cấp phép hoạt động PCCC, công trình phải thuộc danh mục quản lý về PCCC theo phụ lục V – Nghị định 136/2020/NĐ-CP, đồng thời có đầy đủ giấy phép xây dựng và hồ sơ thiết kế đã được thẩm duyệt PCCC. Nếu thiếu điều kiện này thì toàn bộ quy trình phía sau không thể thực hiện.
Tiêu chuẩn thiết kế PCCC
Thiết kế hệ thống phải tuân thủ các quy chuẩn kỹ thuật hiện hành. Theo QCVN 06:2022/BXD, mỗi tầng phải bố trí tối thiểu hai lối thoát nạn độc lập, khoảng cách di chuyển đến lối thoát không vượt quá 25m đối với khu vực không có hệ thống sprinkler. Bên cạnh đó, hệ thống báo cháy phải đáp ứng thời gian truyền tín hiệu không vượt quá 60 giây kể từ khi phát hiện cháy theo TCVN 5738:2021.

Yêu cầu hệ thống thực tế
Hệ thống PCCC lắp đặt thực tế phải đảm bảo đúng tiêu chuẩn kỹ thuật. Theo TCVN 3890:2023, bình chữa cháy phải được bố trí với mật độ tối thiểu 1 bình cho mỗi 50m² sàn. Đèn exit phải được lắp đặt sao cho đảm bảo khoảng cách quan sát không vượt quá 15m trong điều kiện bình thường. Ngoài ra, hệ thống cấp nước chữa cháy phải đảm bảo áp lực và lưu lượng theo thiết kế đã được duyệt.
Điều kiện nghiệm thu
Giai đoạn nghiệm thu PCCC là bước kiểm tra cuối cùng để đánh giá toàn bộ hệ thống. Cơ quan chức năng sẽ kiểm tra khả năng hoạt động của hệ thống báo cháy, nguồn điện dự phòng và hệ thống chữa cháy. Theo quy định, chỉ khi toàn bộ hệ thống hoạt động đúng thiết kế và hồ sơ đầy đủ thì doanh nghiệp mới được cấp văn bản xác nhận đủ điều kiện, hoàn tất cấp phép hoạt động PCCC.
Xem thêm: Ứng dụng công nghệ PCCC hiện đại
Hồ sơ xin cấp phép hoạt động PCCC và các yêu cầu bắt buộc cần chuẩn bị
Hồ sơ pháp lý
Hồ sơ pháp lý là nền tảng đầu tiên để xét cấp phép hoạt động PCCC. Thành phần bắt buộc bao gồm giấy chứng nhận đăng ký kinh doanh, giấy phép xây dựng đối với công trình thuộc diện phải xin phép và văn bản thẩm duyệt thiết kế về phòng cháy chữa cháy.

Theo quy định tại Điều 13 Nghị định 136/2020/NĐ-CP, nếu công trình thuộc danh mục bắt buộc nhưng không có văn bản thẩm duyệt PCCC, hồ sơ sẽ bị từ chối ngay từ bước tiếp nhận mà không cần kiểm tra các phần tiếp theo.
Hồ sơ nghiệm thu
Hồ sơ nghiệm thu là phần quan trọng nhất quyết định vấn đề doanh nghiệp có được cấp phép hoạt động PCCC hay không. Thành phần bao gồm biên bản kiểm tra hệ thống, kết quả thử áp lực nước, thử hoạt động hệ thống báo cháy và văn bản nghiệm thu PCCC.
Theo quy định, hệ thống báo cháy phải kích hoạt trong thời gian không vượt quá 60 giây, và hệ thống chữa cháy phải đảm bảo áp lực tối thiểu 2,5 bar tại điểm xa nhất. Nếu không đạt các thông số này, cơ quan chức năng sẽ từ chối nghiệm thu.
Hồ sơ vận hành
Hồ sơ vận hành thường bị doanh nghiệp xem nhẹ nhưng lại là yêu cầu bắt buộc để hoàn tất cấp phép hoạt động PCCC. Hồ sơ này bao gồm quy trình vận hành hệ thống, kế hoạch bảo trì định kỳ và phương án xử lý sự cố. Theo quy định, doanh nghiệp phải có kế hoạch kiểm tra thiết bị định kỳ theo chu kỳ 6 tháng hoặc 12 tháng tùy loại thiết bị. Nếu không có hồ sơ vận hành đầy đủ có thể khiến doanh nghiệp không được cấp phép hoặc bị kiểm tra lại sau khi đã đi vào hoạt động.
Hồ sơ thiết kế
Hồ sơ thiết kế phải thể hiện đầy đủ giải pháp kỹ thuật của hệ thống PCCC đã được phê duyệt. Nội dung bao gồm bản vẽ hệ thống báo cháy, chữa cháy, thoát nạn, cấp nước chữa cháy và thuyết minh tính toán kỹ thuật.
Ví dụ, trong hồ sơ phải thể hiện rõ số lượng đầu báo khói theo mật độ không vượt quá 50m²/đầu báo theo TCVN 3890:2023 hoặc khoảng cách lối thoát nạn không vượt quá 25m theo QCVN 06:2022/BXD. Nếu các thông số này không thể hiện rõ hoặc không đúng tiêu chuẩn, hồ sơ sẽ không đủ điều kiện để tiếp tục quy trình cấp phép hoạt động PCCC.

Chi phí và thời gian xin cấp phép hoạt động PCCC
Chi phí thẩm duyệt
Chi phí thẩm duyệt PCCC được quy định theo quy mô công trình. Đối với công trình nhỏ, mức phí phổ biến từ 1.000.000 đến 3.000.000 đồng. Với các công trình có quy mô lớn hoặc có nguy cơ cháy nổ cao như nhà xưởng, kho hàng, chi phí có thể lên đến 10.000.000 – 15.000.000 đồng. Đây là chi phí bắt buộc phải nộp khi nộp hồ sơ thẩm duyệt tại cơ quan công an.
Chi phí thi công – hoàn thiện
Chi phí thi công hệ thống PCCC chiếm phần lớn trong tổng ngân sách để đạt cấp phép hoạt động PCCC. Với văn phòng nhỏ dưới 200m², chi phí lắp đặt hệ thống cơ bản dao động từ 5.000.000 đến 20.000.000 đồng. Đối với nhà xưởng hoặc công trình trên 500m², chi phí thực tế thường từ 40.000.000 đến 100.000.000 đồng, bao gồm hệ thống báo cháy, chữa cháy và thiết bị thoát hiểm. Mức chi phí này phụ thuộc vào sử dụng hệ thống tự động hay bán tự động.
Thời gian xử lý hồ sơ

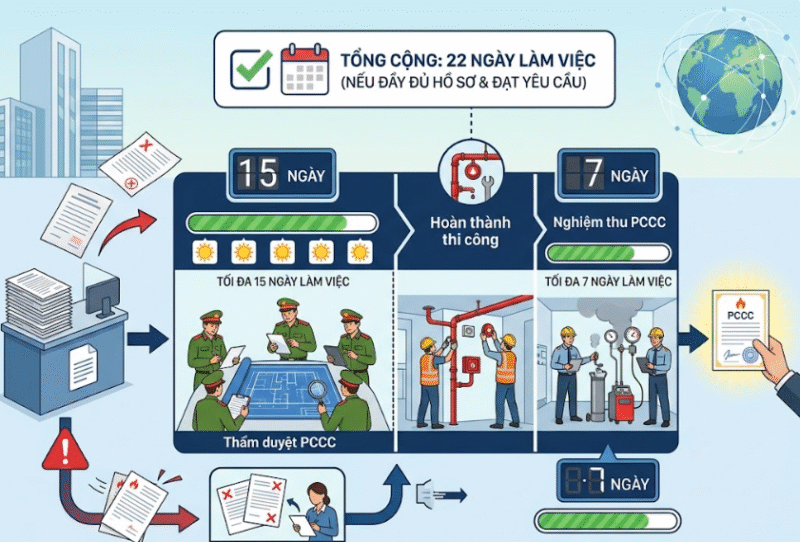

Thời gian xử lý hồ sơ cấp phép hoạt động PCCC được quy định rõ trong pháp luật. Thời gian thẩm duyệt PCCC tối đa 15 ngày làm việc kể từ khi nhận đủ hồ sơ hợp lệ. Sau khi hoàn thành thi công, thời gian nghiệm thu PCCC tối đa 7 ngày làm việc.
Như vậy, nếu hồ sơ đầy đủ và hệ thống đạt yêu cầu, toàn bộ quá trình có thể hoàn thành trong 22 ngày làm việc. Trường hợp hồ sơ bị trả lại, thời gian sẽ kéo dài do phải bổ sung và kiểm tra lại.

Chi phí phát sinh
Chi phí phát sinh thường xảy ra khi doanh nghiệp không chuẩn bị đúng ngay từ đầu. Nếu chỉnh sửa hồ sơ có thể phát sinh từ 2.000.000 đến 10.000.000 đồng, trong khi thi công lại hệ thống có thể làm tăng tổng chi phí từ 10% đến 30% so với ban đầu. Đây là lý do nhiều doanh nghiệp dù đầu tư hệ thống nhưng vẫn tốn thêm chi phí lớn để hoàn tất cấp phép hoạt động PCCC.
Cấp phép hoạt động PCCC là điều kiện bắt buộc và mang tính quyết định đối với hoạt động của doanh nghiệp. Doanh nghiệp tuân thủ đầy đủ điều kiện PCCC, chuẩn bị đúng hồ sơ PCCC, thực hiện chính xác quy trình thẩm duyệt PCCC và nghiệm thu PCCC còn đảm bảo an toàn lâu dài cho con người và tài sản.
Bảo hộ Sanboo cung cấp giải pháp trọn gói: tư vấn, thiết kế, thi công, hoàn thiện hồ sơ giúp doanh nghiệp cấp phép hoạt động PCCC nhanh chóng, đúng quy định và tối ưu chi phí.
Nếu bạn cần tư vấn các giải pháp tổng thể về hệ thống thiết bị PCCC an toàn và tin cậy cho công trình của bạn. Liên hệ với Bảo hộ Sanboo ngay hôm nay để biết thêm thông tin và nhận được báo giá tốt nhất!
